2/2023

V Temelíně usadili na pozici obří separátory

| zdroj: ČEZ0

zdroj: cez.cz

Dva separátory mění technici na prvním bloku Jaderné elektrárny Temelín. Stodesetitunová zařízení, která páru zbavují vlhkosti a přihřívají ji, umístili v těchto dnech na pozice na strojovně v nejaderné části elektrárny.

Nyní budou do zařízení instalovat vnitřní části a napojovat ho na další technologii. Celkově má harmonogram výměny separátorů 453 dílčích činností a jde o jednu z nejnáročnějších prací během odstávky prvního bloku. Vedení elektrárny od nového zařízení očekává zvýšení výkonu, řádově v jednotkách elektrických megawatt (MWe).

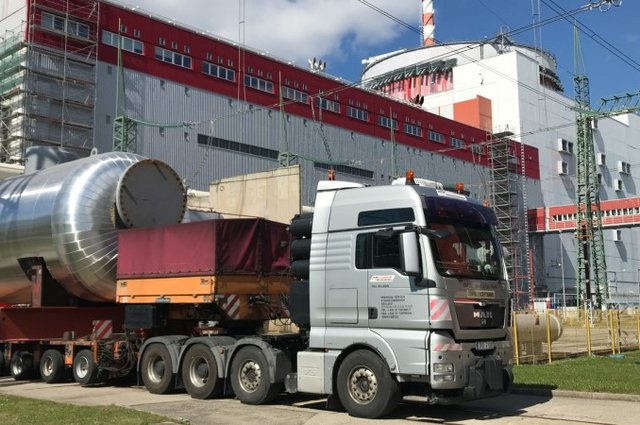

Bez vnitřních vestaveb váží každý ze dvou separátorů 110 tun, je dlouhý třicet metrů a na výšku má čtyři metry. Při jejich usazovaní rozhodovaly milimetry. Skrz transportní koridor ho energetici museli zvednout na strojovnu na 15 metrů. Následovalo pak náročné uložení separátoru.

„Pozice separátorů jsou přesně dané, aby je bylo možné spojit s okolní technologií. Proto jsme je museli usadit s milimetrovou přesností. Vše proběhlo bez komplikací,“ konstatoval Jan Kruml, ředitel Jaderné elektrárny Temelín.

Vlastní umístění nádoby jednoho obřího separátoru trvalo jednu osmihodinovou směnu. Specialisté se zařízením manipulovali pomocí mostového jeřábu o nosnosti 125 tun. První nádobu energetici usadili v neděli, druhou o den později. Samotná výměna není jenom o manipulacích s obrovským zařízením. Náročné bude i napojení na další technologii elektrárny.

„V praxi to znamená, že technici ze Škody JS musí každý separátor propojit s šesti desítkami různých potrubí o průměru od dvaceti milimetrů do lehce přes dva metry. Vše pak budeme ověřovat zkouškami po montáži i během najíždění bloku,“ upřesnil Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika.

Vedení ČEZ si od nových separátorů slibuje zvýšení výkonu. „Půjde o jednotky MWe. Je to další z příkladů modernizace a zlepšení účinnosti zařízení v nejaderné části, navíc s přínosem pro životní prostředí díky úspoře jednotek tisíc tun emisí CO2 ročně,“ doplnil Bohdan Zronek.

První temelínský blok ČEZ plánovaně odstavil 27. března. Během odstávky energetici vymění v reaktoru 48 ze 163 palivových souborů, zkontrolují bezpečností systémy a provedou 73 investičních akcí. Celkově má harmonogram odstávky téměř čtrnáct tisíc činností, na jejichž zajištění se podílí tisícovka pracovníků z ČEZ a dodavatelských firem. Odstávka běží ve zpřísněném „covid režimu“.


Separátor – přihřívač – zařízení v nejaderné časti elektrárny. Výrobcem je německá společnost Balcke-Dürr, GmbH. Separátor je dlouhý 32,8 metru, vysoký 4,4 metry, kompletně váží 180 tun. Uvnitř každého ze dvou separátorů je 1 512 teplosměnných trubiček o objemu 13,5 m3. Objem vlastního separátoru je 232,4 m3. Jeho úkolem je zlepšit parametry páry, která proudí na nízkotlaké díly turbíny. Konkrétně páru zbavuje vlhkosti a přihřívá ji.
